三、土倉內的掘進面受到超前開挖,局部塌方,巖層松軟,夾層,裂隙發育等不安全地質條件,應對地層做好加固措施
如2005年5月31日晚上9:03廣州市地鐵三號線某區間盾構工程左線盾構機在南珠江底河床下15m處掘進時因故障被迫停機,最后被迫開倉檢查。開倉后發現刀盤的5號幅條及幅條兩側的面板斷開后掉在土倉里卡住;盾構筒體局部撕裂變形;土倉內泥土中還有部分鋼板和受損后跌落的刀具;土倉的掘進面受到幅條和面板的不規則刮削,超前開挖,局部塌方,土倉內積有大量泥塊;3點和9點(時鐘指向)位置有大量裂隙水流出;巖層松軟,夾層,裂隙發育,地質鉆探資料顯示盾構機頂上僅有4m7#地層。刀盤的受損情況和土倉里的地質險情完全暴露無遺!據日本盾構制造商的專家說“從未見過如此險情”。

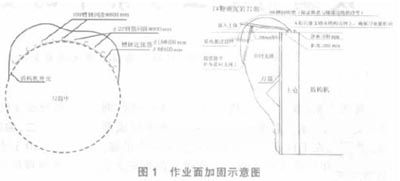

面對如此危險的作業面,項目部對盾構機刀盤前方及拱頂的坍塌區域進行了加固,掌子面采用噴射混凝土臨時支護,拱頂則采用型鋼作為拱架配合噴射混凝土進行支護,且用木枋加設了臨時支護體系,使得掌子面情況穩定,為下來的安全作業創造了條件(見圖1)。開倉到刀盤修復關倉,前后歷經30天,在此期間,土倉作業面還意外承受了廣州市珠江水位創歷史新高的考驗。關倉前對作業面復查,發現作業面堅固如初,沒有任何裂紋的發生。
四、土倉內作業過程出現如下險情應啟動應急程序
1巖石面突然松動、開裂。
2巖石面突然涌水。
3混凝土加固體開裂。
4混凝土加固體滲水。
5作業面局部塌方。
6作業面有不明有味氣體。
7作業面有異常響聲。
8動火作業面火災。
9作業人員中暑、中毒、窒息、觸電等意外傷害。

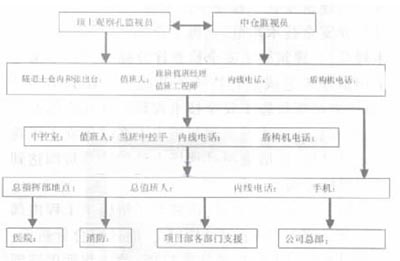

五、建立隧道應急通信網絡,確保暢通是救援的關鍵環節
因此隧道盾構施工在不利地層的開倉檢查、維修、爆破、換刀等作業比陸地存在較大的風險,作業前要進行科學論證,制定周密詳細的安全作業措施并進行演練,才能鎮定沉著按順序依次作業,千萬不可冒進,否則會造成群死群傷的重大事故,后果不堪設想。
施工現場安全質量隱患類別和常見形式
1除氧煤倉間C列外雙排架拆除措施
35kV東二線拆除工程施工組織安全技術…
地鐵車站施工風險評估報告
拱橋拆除施工技術
盧氏橋梁施工安全風險評估
隧道風險管理及防范措施
隧道施工風險評估
施工現場安全施工注意事項
工作崗位存在的危險因素及防范措施
高空作業具體安全措施
雨季施工安全措施
安全風險分級管控體系建設
腳手架的搭設要求
冬季施工安全技術措施
施工現場安全隱患排查及整改建議
