干式電力變壓器安裝作業指導書


評論:   ? 收藏本頁
1   適用范圍
1.1 電壓等級
35kV及以下配網工程。
1.2 電氣類別
干式變壓器的安裝。

2   編寫依據

表2    編 寫 依 據

序號
引用資料名稱
1
GBJ148—1990《電氣裝置安裝工程電力變壓器、油浸電抗器、互感器施工及驗收規范》

2
DL/T5161.3—2002《電氣裝置安裝工程質量檢驗及評定規程第3部分:電力變壓器、油浸電抗器、互感器施工質量檢驗》
3
Q/CSG11105—2008《南方電網工程施工工藝控制規范》
4
《中國南方電網有限責任公司基建工程質量控制作業標準(WHS)》

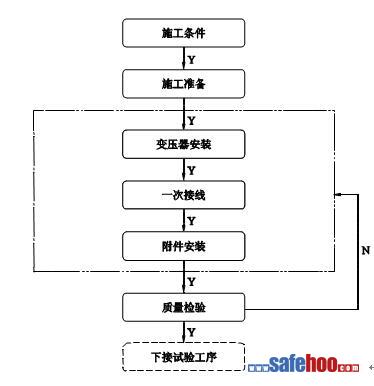

3   作業流程圖



4   安全風險辨析與預控
4.1 干式電力變壓器安裝作業前,施工項目部根據該項目作業任務、施工條件,參照《電網建設施工安全基準風險指南》(下簡稱《指南》)開展針對性安全風險評估工作,形成該任務的風險分析表。
4.2 按《指南》中與干式電力變壓器安裝作業相關聯的《電網建設安全施工作業票》(編碼:DLBYQ-02-01/01),結合現場實際情況進行差異化分析,確定風險等級,現場技術員填寫安全施工作業票,安全員審核,施工負責人簽發。
4.3 施工負責人核對風險控制措施,并在日站班會上對全體作業人員進行安全交底,接受交底的作業人員負責將安全措施落實到各作業任務和步驟中。
4.4 安全施工作業票由施工負責人現場持有,工作內容、地點不變時可連續使用10天,超過10天須重新辦理作業票,在工作完成后上交項目部保存備查。

4.1作業任務安全基準風險指南

序號
危害名稱
風險種類
風險等級
風險控制措施
1
鋼絲繩套的安全系數選取不當
打擊
中等風險
按吊裝重量選取安全系數匹配的鋼絲繩套
2
變壓器就位過程中失穩
設備破損打擊
中等風險
1.人力搬運小容量變壓器,必須同肩、步調一致,互相呼應;2.較大容量變壓器用鋪設枕木、槽鋼軌道就位時,移動時要有防止變壓器滑出軌道和傾倒的措施,要設專人指揮,統一信號,用力均勻,速度要緩慢,互相協調
3
鄰近帶電設備變壓器安裝不滿足安全距離
觸電
特高的風險
必須停電安裝或按帶電操作程序安裝
4
起吊變壓器沒有設調整繩
夾傷打擊設備破損
中等風險
起吊變壓器時應設2根或以上調整繩
5
吊裝沒有設專人指揮
打擊設備破損
中等風險
施工作業現場協調并設專人統一指揮
6
起重回轉半徑內站人
打擊設備破損
中等風險
起重機應按吊裝工作半徑就位,回轉半徑內嚴禁站人
7
起重設備支腿不穩
打擊設備破損
高風險
各支腿承點必須牢固可靠,在各支腿下應加枕木,土質松軟的地方應加墊鋼板
8
臨近帶電設備吊裝作業,起重設備沒有接地裝置
觸電
特高的風險
確保起重設備的接地裝置齊全、有效
9
變壓器電機安裝接線相序錯誤
設備燒損
高風險
做好接線安裝質量驗收工作
10
變壓器線纜連接螺栓扭矩不合格
設備燒損
中等風險
變壓器線纜連接螺栓扭矩必須符合標準要求
11
變壓器中性線接地無效
設備破損
高風險
變壓器中性線需可靠接地,連接扭矩符合要求
12
變壓器外殼接地無效
觸電
中等風險
變壓器外殼需可靠接地
13
溫控箱安裝后不調試
設備燒損
低風險
溫控箱安裝后要先做好調試,確定指示燈正確
14
電焊作業沒有使用個人安全防護用具
灼(燙)傷觸電
高風險
1.嚴格執行電焊作業規程;
2.嚴格執行持證上崗制度;
3.潮濕地方應使用絕緣墊;
4.正確使用個人安全防護用具;
5.電焊機外殼必須按規定接地
15
氣焊作業沒有使用個人安全防護用具
灼(燙)傷
中等風險
1.嚴格執行氣焊作業規程;
2.嚴格執行持證上崗制度;
3.正確使用個人安全防護用具
16
氣焊用具使用不規范
爆炸
中等風險
1.嚴格執行氣焊作業規程;
2.嚴格執行持證上崗制度
17
施工用電不規范
觸電
高風險
1.加強使用前及使用過程中的檢查,保護零線與工作零線不得混接,開關箱漏電保護器靈敏可靠,漏電保護裝置參數應匹配;2.用電管理和檢修維護必須規范,并由專業電工進行,配電箱必須上鎖,并采取防雨措施;3.工作間斷時切斷電源;4.必須使用符合要求的線纜,并做好防破損措施
18
施工區域防暑降溫措施不足
中暑
低風險
1.避開炎熱時間段作業;2.配置太陽傘,配置排風扇,人員輪流休息;3.及時補充水分
19
現場動火作業使用無效消防器材
設備破損
中等風險
1.嚴格執行動火工作票制度;2.現場配備數量充足、合格的消防器材
20
不按要求使用梯子
墜落
中等風險
1.使用合格梯子;2.設專人扶梯;3.擺放位置正確
21
沒有拉閘切斷電源,更換刃具
觸電割傷
中等風險
更換刃具,必須拉閘切斷電源
22
不按規范使用轉動工具
絞傷
中等風險
按操作規范使用轉動工具,合理使用個人安全防護用品使用轉動工具時嚴禁戴手套
23
變壓器沒有加裝防振膠
設備燒損
低風險
干式變壓器必須在安裝后,加裝防振膠

5   作業準備

5.1 作業前施工條件

表5.1 作業前施工條件

序號
項目
確認人
說明
1
任務單
根據本單位實際設置內容(包含本項工作)
本工序施工負責人
經審批
2
圖紙
設備變更單、設計圖紙
本工序施工負責人
經審批
3
預算材料表
含主、輔材
本工序施工負責人
經審批
4
施工方案
施工措施、安全技術交底(項目部級)
本工序施工負責人
經審批
5
相關證照
根據需要辦理涉及進入工作場所的手續、證件(1)變壓器室內的屋頂、樓板施工完畢,不得滲漏;室內地面的基層施工完畢,混凝土基礎及構架達到允許安裝的強度,焊接構件的質量符合要求;預埋件應牢固及符合設計要求。
2)變壓器與門的距離不得少于1.6m,與墻的距離不應少于0.8m;變壓器之間的凈距不應小于1.0m。
3)檢查變壓器基礎:基礎的中心距離及高度的誤差不應大于10mm、水平誤差小于5mm。
4)接地電阻不宜大于4
本工序施工負責人
有效
6
確認上一道工序檢查合格
本工序施工負責人
合格

5.2 人員、主要工器具及儀器儀表配置

5.2 人員、主要工器具及儀器儀表配置

序號
項目
內 容
說 明
1
人員配置
施工階段
建議工作人數
現場施工負責人
現場施工質安員
技術崗位必須持有與作業工種相應、有效的上崗證,輔助工不得從事電氣設備安裝等專業工作
本體安裝
技術工人5+輔助工3
1
1
一次接線
技術工人3
附件安裝
技術工人3+輔助工3
2
施工內容相對應的設備材料
干式變壓器、高低壓支架、銅排、熱縮絕緣管、高壓低絕緣護套、低壓電纜(或插接式母線)、拉爆螺釘、防震膠墊等
1)核對材料、變壓器及附件的到位及數量;核對變壓器技術參數,各項參數符合設計要求。(2)檢查變壓器的外觀應無銹蝕及機械損傷,絕緣件應無變形、受潮、裂紋和剝落。(3)收集變壓器出廠合格證明文件及技術資料
3
施工內容相對應的器具、機械及工器具儀表
工器具:沖擊鉆、沖孔機、水平儀、焊接工具、鋼鍬、鋼管、千斤頂、手錘、彎巴機、壓接鉗、煤氣瓶、煤氣槍、扳手、梯子、尺子等。機械:根據變壓器型號、規格,準備車輛、起重機具或鏟車及吊裝機具、手拉葫蘆等
1)根據現場情況使用的工器具、機械符合相關要求。(2)鋼絲繩荷重,需保證其安全系數,根據起重機具臂角度確定荷載,不得超載使用
4
完成開工程序
工作負責人向項目負責人報開工,并由項目負責人完成向監理單位開工報審手續
施工準備完成可報開工,當施工準備不足時,上報該項目負責人協調解決

6   作業方法
表6    作業方法

序號
項目
內 容
說 明
1
作業前工作
1)現場施工負責人向進入本施工范圍的所有工作人員明確交待本次施工設備狀態、作業內容、作業范圍、進度要求、特殊項目施工要求、作業標準、安全注意事項、危險點及控制措施、危害環境的相應預防控制措施、人員分工,并簽署(班組級)安全技術交底表。(2)工作負責人負責辦理相關的工作許可手續,開工前做好現場施工防護圍蔽警示措施,夜間施工的,須有足夠的照明。
3)現場施工負責人組織檢查確認進入本施工范圍的所有工作人員正確使用勞保用品和著裝,并帶領施工作業人員進入作業現場
按安規規定佩戴統一的安全帽,統一佩戴有個人照片的作業證(或胸卡證),穿著統一的工作服
2
開始主要作業
現場施工負責人發出許可開工命令
施工準備完成可報開工,當施工準備不足時,上報該項目負責人協調解決
3
本體安裝作業程序
1)變壓器在裝卸的過程中,設專人負責統一指揮,指揮人員發出的指揮信號必須清晰、準確。
2)采用起重機具裝卸時,起重機具的支撐腿必須穩固,受力均勻。應準確使用變壓器頂的吊環,吊鉤應對準變壓器重心,吊掛鋼絲繩間的夾角不得大于60°。起吊時必須試吊,防止鋼索碰損變壓器套管。起吊過程中,在吊臂及吊物下方嚴禁任何人員通過或逗留,吊起的設備不得在空中長時間停留。
3)變壓器就位采取人抬和鋪設枕木、槽鋼軌道就位等方法。
1)小容量變壓器(50kVA及以下),可采取人抬方法,必須同肩步調一致,互相呼應。
2)較大容量變壓器,可采取鋪設枕木、槽鋼軌道就位,枕木、槽鋼軌道鋪設必須平穩牢固,在變壓器兩側和后部以鐵釬子或木棒“點”變壓器的底盤,沿槽鋼軌道向基礎方向移動到位,或在變壓器室里墻根部設牽引鉤,用鋼絲繩將變壓器底部綁扎牢固,用手拉葫蘆將變壓器從槽鋼軌道上由門外向室內牽引到位。在就位移動時不宜過快,不得發生碰撞及不應有嚴重的沖擊和震蕩,以免損壞絕緣構件,就位移動時要有防止變壓器滑出軌道和傾倒的措施,要設專人指揮,統一信號,用力均勻,速度要緩慢,互相協調。
3)裝有滾輪的變壓器,在就位后,應將滾輪用能拆卸的制動裝置加以固定或將滾輪拆卸。4)干式變壓器應水平穩定放置并安裝穩固,底部用防震膠墊墊起離地,防震膠墊厚度不能少于30mm,以降低噪聲。
5)變壓器安裝后,套管表面應光潔,不應有裂紋、破損等現象;溫控裝置、套管壓線螺栓等部件應齊全,外殼干凈;變壓器高壓、低壓線圈之間嚴禁有異物遺留
現場施工負責人正確、安全地組織作業,現場施工質安員負責現場作業全過程的安全、質量監控
4
一次接線作業程序
1)變壓器進出線的支架按設計施工,牢固可靠,標高誤差、水平誤差均不大于5mm,與地網連接可靠。
2)高、低壓電纜(含插接式母線)溝進出口應進行防火、防小動物封堵。
3)電纜終端部件及接線端子符合設計要求,電纜終端與引線連接可靠,搭接面清潔、平整、無氧化層,涂有電力復合脂,符合規范要求。插接式母線與變壓器連接必須是軟連接并應留有裕度,可吸收變壓器運行時產生的噪聲、震動及避免周圍環境因地震、位移等造成運行事故和起到輔助散熱作用。
4)變壓器本體接地線截面不小于中性線截面1/2,最小不能少于70mm2。
5)干式變壓器的鐵芯和金屬件、帶有防護罩干式變壓器金屬箱體的保護接地、變壓器中性點接地線分別與電房主接地網獨立連接,接地線兩端必須用接線端子壓接或焊接,接地應可靠,緊固件及防松零件齊全,與主接地網的連接應滿足設計及規范要求。
6)裸露帶電部分宜進行絕緣處理(加裝高低壓絕緣護套)。
7)單芯電纜固定嚴禁用導磁線金屬綁扎。(8)雙電纜進出線接線端子必須分別在設備接線端子兩側搭接。
9)變壓器高低壓接線應用鍍鋅螺栓連接,所用螺栓應有平墊圈和彈簧墊片,螺栓緊固后,螺栓宜露出2~3絲扣。高腐蝕地區,宜采用熱鍍鋅螺栓。
10)高低壓進出線應相位對應、相色標識正確清晰
現場施工負責人正確、安全地組織作業,現場施工質安員負責現場作業全過程的安全、質量監控。(1)接地體的焊接面圓鋼為單雙面焊接、扁鋼為四面焊接,焊口可靠、滿焊;采用搭接時,搭接長度:圓鋼雙面焊接為直徑的6倍、圓鋼單面焊接為直徑的12倍,扁鋼為寬度的2倍。
2)接地體焊接完畢冷卻后,應涂上防腐油漆及標識油漆
5
附件安裝作業程序
1)風扇電動機及葉片安裝牢固,并應轉動靈活,無卡阻;試轉時應無振動、過熱;葉片應無扭曲變形或與風筒碰擦等情況;風機電源電壓應符合其額定電壓,三相電源的風機要分清相序,以免風機運轉不正常。溫控裝置動作可靠,指示正確。
2)在變壓器房內根據設計圖紙及驗收單位的要求配置消防器材。
3)房內非封閉式變壓器應裝設固定遮欄,遮欄與變壓器外廓的凈距應符合相關標準;遮欄高度、孔的大小、遮欄懸掛標志、警告牌等參照設計圖紙及上級單位驗收相關標準及文件的要求設置
現場施工負責人正確、安全地組織作業,現場施工質安員負責現場作業全過程的安全、質量監控


7質量控制措施及檢驗標準
7.1質量控制措施
7.1.1現場負責人應根據現場情況安排技術人員負責質量監控。
7.1.2作業人員必須熟悉工程作業流程和質量檢驗標準;技術崗位人員必須持有與作業相應、有效的上崗證。
7.1.3現場負責人在進行安全技術交底時必須詳細介紹本作業質量控制要點、常見的質量通病及其防治措施。
7.1.4作業現場必須有經審核批準的設計圖紙和施工方案,作業人員必須按圖施工。
7.1.5施工質量檢驗一般按以下方式進行。質量檢驗一般采用三級檢驗制,施工隊(組)對所施工的分項工程應進行100%的質量自檢;項目部對所負責施工的分部工程和單位工程組織質量檢查,復檢比例不宜低于50%;公司對單位工程組織檢查,抽檢比例不宜低于20%。
7.1.6隱蔽工程施工完成以及全部工序作業完成(轉序)時,必須提前24小時通知監理現場驗收。
7.2質量控制點
7.2 質量控制點表單

控制點
控制方式
W
H
S
電氣設備安裝工程



7.3檢驗標準
質量檢驗按《10kV~500kV輸變電及配電工程質量驗收與評定標準 第8冊:配網工程》中的Q/CSG表8-7.6要求執行。
