一、工程概況
避雷針包括廠區避雷針和煤場避雷針兩部分,煤場避雷針在15.7米及14.7米增設照明平臺;全廠區共設獨立避雷針16只;其中薄壁離心砼鋼管避雷針40米2只,35米5只;圓鋼金屬結構的25米1只,30米8只;針尖均為熱鍍鋅。
二、編制依據
1.施工圖紙T0407、T0609
2.《火電施工質量檢驗及評定標準》
3.《電力建設安全工作規程》
4.《建筑安裝工程施工及驗收規范》
5.圖集D565(一),獨立避雷針
三、計量器具、工具、機械
1.計量器具
接地電阻表一塊 米尺 30米 1把 經緯儀 1臺 線墜 1只
2.施工工具
劃規 2支 平銼 2把 扳手 4把 手錘 2把
電焊工具 2套 氣焊工具 2套
3.機械
四、施工方案
避雷針基礎制作嚴格依照圖集D565(一)獨立避雷針關于基礎制作的要求,避雷針構架的制作在制作加工廠制作,刷紅丹防銹漆兩道,面漆兩道;每節制作成形后運至安裝地點組裝,安裝時起吊點不少于3個,并把破壞的漆層修補完整,做好接地連接。
五、工藝流程
(一)準備工作
1.熟悉圖紙,領會設計意圖,明確施工方案、位置及安裝方式。
2.準備合格符合設計的材料、附材,經檢驗合格,證件齊全。
3.準備合格的工器具、安全防護用品、器具。
(二)構件制作
1.對所制作的構件放樣后用切割機下料,切斷口應打坡口。切割口無裂縫、夾層。
2.節點鋼板下料切割口平齊,無鐵屑、毛刺,扭曲變形,鉆孔位置正確。
3.焊接質量符合焊接篇有關規定,焊接不能有夾渣。
4.連接件應采用鉆孔,孔邊無飛邊、毛刺,其精度符合設計要求,孔徑符合設計要求的孔數大于或等于95%。
5.每節構件長偏差≤5mm。
6.構件刷漆時,不能有滴流、漏刷及花臉。
(三)構件組裝、安裝
1.構件組裝前現場要求
(1)避雷針基礎施工完且回填土完。
(2)現場滿足施工要求。
(3)構件已經驗收合格;零件齊備,照明平臺已制作合格。
2.安裝要求
(1)構件總長誤差控制+20~-10mm。
(2)柱身扭曲小于8mm。
(3)螺栓孔偏承重小于1.5mm。
(4)螺栓連接位置正確,上下面貼緊,平穩牢固,地腳螺栓緊固。
六、施工注意事項
1.施工前必須技術交底,未經交底的人員嚴禁參加施工。
2.嚴格依照圖紙、圖集、現行規范施工,加強工藝紀律。
3.避雷針整體吊裝時,起吊點不少于3個,吊裝時有專職起重工指揮并設專人監護。
4.施工現場保持清潔,做到“三無五清”,杜絕二次破壞及污染。
5.避雷針安裝結束后及時接地。
6.刷漆前應對構件進行清理并除銹干凈。
七、環保注意事項
1.現場堅持文明施工,在指定的地點存放施工垃圾、廢物,禁止野蠻施工,防止環境的破壞。
2.施工過程中采取措施減少粉塵和噪音,禁止隨意丟棄含油等危險廢棄物,邊角、余料及時收回。
3.現場材料、構件堆放整齊,工程完工后恢復施工中破壞的環境。
八、安全注意事項
1.嚴格遵守安全規程施工,援受安監人員的監督,堅持“安全第一,預防為主”的方針。
2.進入現場必須正確佩戴安全帽,正確使用勞動防護用品;嚴禁酒后上崗,帶病作業,杜絕現場打鬧。
3.非電工嚴禁接線,非焊工不能焊接,非起重工不能指揮吊車,無高空作業證不能高空作業,無上崗證,非經安全培訓合格的人員不能施工。
4.嚴禁拆除、破壞現場的安全設施。
5.其它未盡事宜嚴格遵守安全規程及規定。
九、措施性材料
繩索 50米 木桿 18米 工具包 2個 安全帶 4根
十、質量要求
1.施工過程中加強質量工藝的監督,做到可控、在控。
2.刷漆時不能滴流,花臉及漏刷。
3.焊工持證上崗,做到驗收及時,準確,符合“焊接篇”中的有關規定。
4.加強基礎資料的收集、整理、歸檔工作。
十一、施工風險分析
(一)綜述:避雷針制作安裝施工點分散,高空作業,不安全因素集中在施工過程中,較易出現的不安全因素進行分析,以確保施工安全。

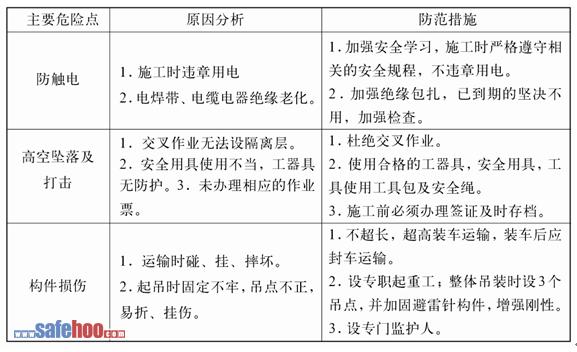

(二)安全風險分析及防范措施
以上為主要危險點及其防范措施,.施工時嚴格執行,其中構件起吊時尤為重要,要
加強施工人員的安全教育,所設監護人堅持現場全過程監督,并做好以下幾點:
1.嚴格執行公司反違章條例。
2.注意冬季“四防”文明施工,杜絕習慣性違章。
3.加強安全過程控制。
